庄内さくら学園建設工事、庄内コラボセンター建設工事
ページ番号:232235844
更新日:2024年2月7日
建物について
庄内さくら学園
令和5年(2023年)4月に、豊中市初の施設一体型小中一貫の義務教育学校「庄内さくら学園」(庄内小学校、野田小学校、島田小学校及び庄内さくら学園中学校を再編)が開校しました。
義務教育9年間を通じて一貫性のある指導を行うとともに、学年段階を「4年(1~4年生)-3年(5~7年生)-2年(8~9年生)」の三段階に区切り、9年間の接続をなめらかにします。
庄内コラボセンター
庄内コラボセンターは、南部地域の施設を統合し地域の新たな拠点となる施設です。
子どもから大人まで誰もが気軽に立ち寄り、子育てから就労支援まで様々な相談をすることができる9つもの施設が入居しています。
施工場所
工事進捗情報
令和5年(2023年) 工事進捗状況
- 令和5年(2023年)3月末 進捗状況(敷地北東からの撮影)
- 令和5年(2023年)2月末 進捗状況(敷地内から東に向かって撮影)
- 令和5年(2023年)1月末 進捗状況(敷地内から東に向かって撮影)
令和4年(2022年) 工事進捗状況
- 令和4年(2022年)12月末 進捗状況(敷地内から東に向かって撮影)
- 令和4年(2022年)11月末 進捗状況(敷地北東からの撮影)
- 令和4年(2022年)10月末 進捗状況(敷地北東からの撮影)
- 令和4年(2022年)9月末 進捗状況(敷地北東からの撮影)
- 令和4年(2022年)8月末 進捗状況(敷地北東からの撮影)
- 令和4年(2022年)7月末 進捗状況(敷地北東からの撮影)
- 令和4年(2022年)6月末 進捗状況(敷地北東からの撮影)
- 令和4年(2022年)5月末 進捗状況(敷地北東からの撮影)
- 令和4年(2022年)4月末 進捗状況(敷地北東からの撮影)
- 令和4年(2022年)3月末 進捗状況(敷地北東からの撮影)
- 令和4年(2022年)2月末 進捗状況(敷地北東からの撮影)
- 令和4年(2022年)1月末 進捗状況(敷地北東からの撮影)
令和3年(2021年) 工事進捗状況
- 令和3年(2021年)12月末 進捗状況(敷地北東からの撮影)
- 令和3年(2021年)11月末 進捗状況(敷地北東からの撮影)
- 令和3年(2021年)10月末 進捗状況(敷地北東からの撮影)
- 令和3年(2021年)9月末 進捗状況(敷地北東からの撮影)
- 令和3年(2021年)8月末 進捗状況(敷地北東からの撮影)
- 令和3年(2021年)7月末 進捗状況(敷地北東からの撮影)
- 令和3年(2021年)6月末 進捗状況(敷地南東からの撮影)
- 令和3年(2021年)5月末 進捗状況(敷地南東からの撮影)
- 令和3年(2021年)4月末 進捗状況(敷地南東からの撮影)
- 令和3年(2021年)3月末 進捗状況(敷地南東からの撮影)
- 令和3年(2021年)2月末 進捗状況(敷地南東からの撮影)
- 令和3年(2021年)1月末 進捗状況(敷地南東からの撮影)
令和2年(2020年) 工事進捗状況
- 令和2年(2020年)12月末 進捗状況(敷地南東からの撮影)
- 令和2年(2020年)11月末 進捗状況(敷地南東からの撮影)
- 令和2年(2020年)10月末 進捗状況(敷地南東からの撮影)
- 令和2年(2020年)9月末 進捗状況(敷地南東からの撮影)
- 令和2年(2020年)8月末 進捗状況(敷地南東からの撮影)
- 令和2年(2020年)7月末 進捗状況(敷地南からの撮影)
- 令和2年(2020年)6月末 進捗状況(敷地北東からの撮影)
令和5年(2023年) 工事進捗状況

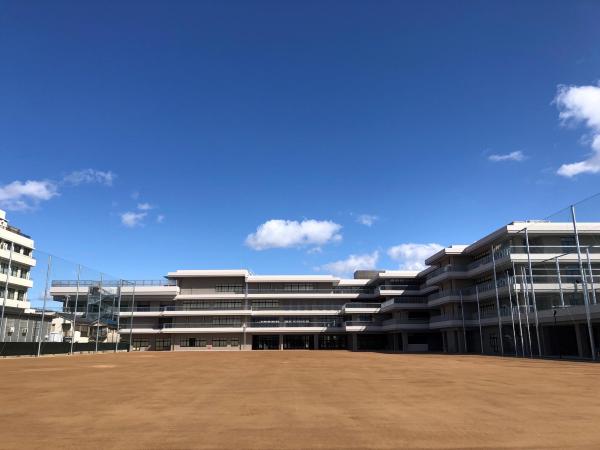

令和5年(2023年)3月末進捗状況(敷地内から東に向かって撮影)
令和5年(2023年)3月は庄内さくら学園が完成しました。
これですべての建設工事が完了しました。
令和5年(2023年)2月末進捗状況(敷地内から東に向かって撮影)
令和5年(2023年)2月は外構工事を行いました。
令和5年(2023年)3月は工事完了する見込みです。
令和5年(2023年)1月末進捗状況(北側道路から南に向かって撮影)
令和5年(2023年)1月は庄内コラボセンターが完成しました。
令和5年(2023年)2月は引き続き庄内さくら学園の外構工事を行います。
令和4年(2022年) 工事進捗状況

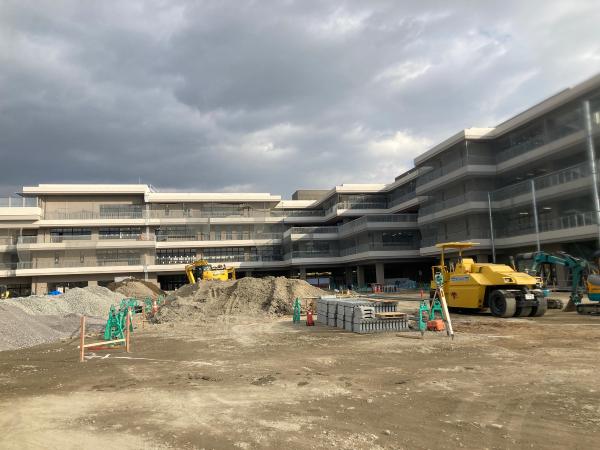

令和4年(2022年)12月末進捗状況(敷地内から東に向かって撮影)
令和4年(2022年)12月は外装工事、内装工事、外構工事を行いました。
令和5年(2023年)1月は引き続き外装工事、内装工事、外構工事を行います。
令和4年(2022年)11月末進捗状況(敷地北東からの撮影)
令和4年(2022年)11月は外装工事、内装工事、外構工事を行いました。
庄内コラボセンター(旧:(仮称)南部コラボセンター)が完成しました。
引き続き庄内さくら学園の工事を行います。
令和4年(2022年)12月は外装工事、内装工事、外構工事を行います。
令和4年(2022年)10月末進捗状況(敷地北東からの撮影)
令和4年(2022年)10月は外装工事、内装工事、外構工事を行いました。
令和4年(2022年)11月は引き続き外装工事、内装工事、外構工事を行います。
令和4年(2022年)9月末 進捗状況(敷地北東からの撮影)
令和4年(2022年)9月は躯体工事、外装工事、内装工事を行いました。
令和4年(2022年)10月は外装工事、内装工事、外構工事を行います。

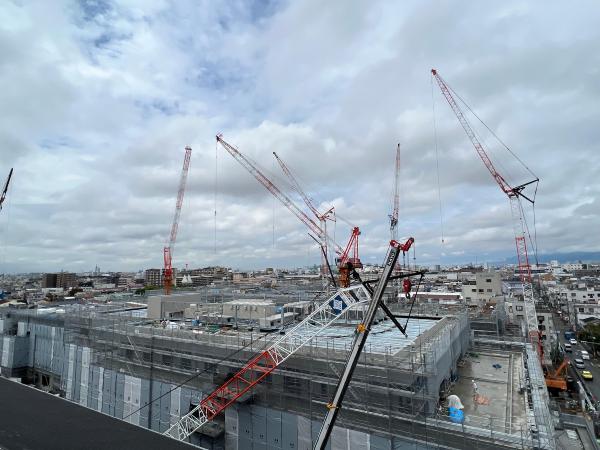

令和4年(2022年)8月末 進捗状況(敷地北東からの撮影)
令和4年(2022年)8月は躯体工事、外装工事、内装工事を行いました。
令和4年(2022年)9月は引き続き躯体工事、外装工事、内装工事を行います。

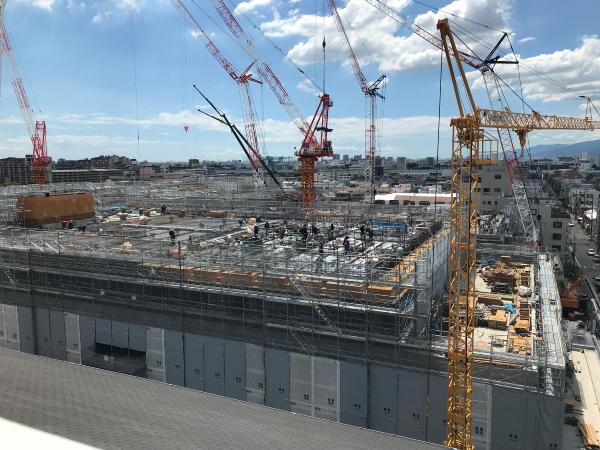

令和4年(2022年)7月末 進捗状況(敷地北東からの撮影)
令和4年(2022年)7月は躯体工事、外装工事、内装工事を行いました。
令和4年(2022年)8月は引き続き躯体工事、外装工事、内装工事を行います。
令和4年(2022年)6月末 進捗状況(敷地北東からの撮影)

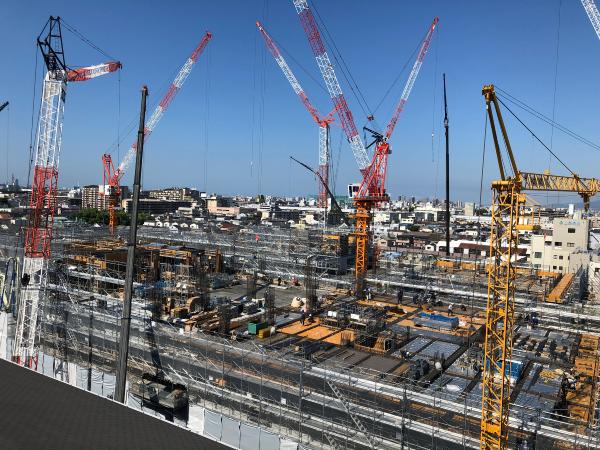

令和4年(2022年)6月は躯体工事、外装工事、内装工事を行いました。
令和4年(2022年)7月は引き続き躯体工事、外装工事、内装工事を行います。
令和4年(2022年)5月末 進捗状況(敷地北東からの撮影)

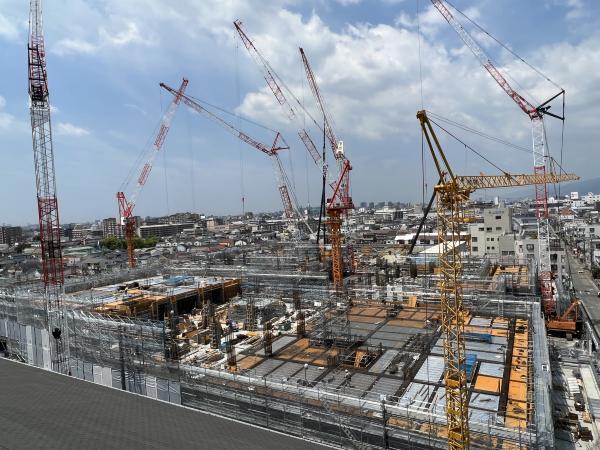

令和4年(2022年)5月は躯体工事、外装工事、内装工事を行いました。
令和4年(2022年)6月は引き続き躯体工事、外装工事、内装工事を行います。
令和4年(2022年)4月末 進捗状況(敷地北東からの撮影)

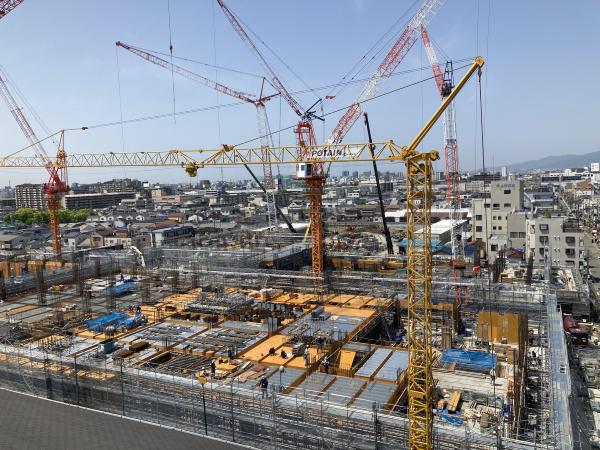

令和4年(2022年)4月は躯体工事を行いました。
令和4年(2022年)5月は引き続き躯体工事を行います。
令和4年(2022年)3月末 進捗状況(敷地北東からの撮影)

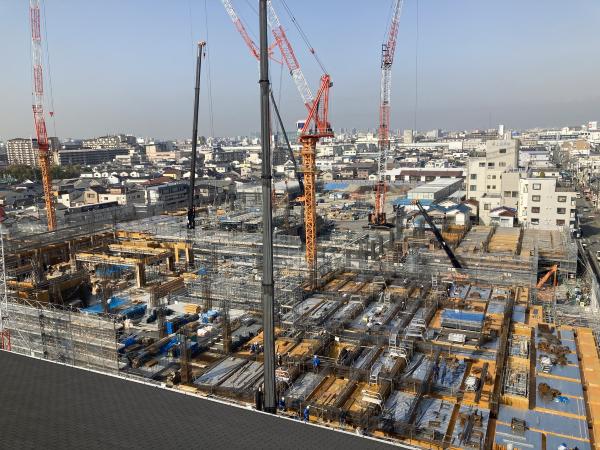

令和4年(2022年)3月は躯体工事を行いました。
令和4年(2022年)4月は引き続き躯体工事を行います。

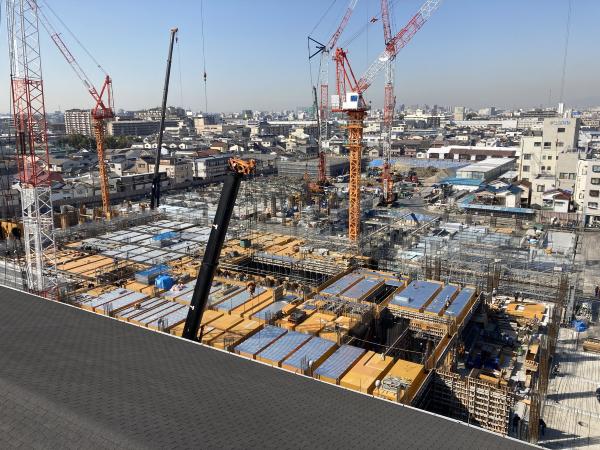

令和4年(2022年)2月末 進捗状況(敷地北東からの撮影)
令和4年(2022年)2月は躯体工事を行いました。
令和4年(2022年)3月は引き続き躯体工事を行います。

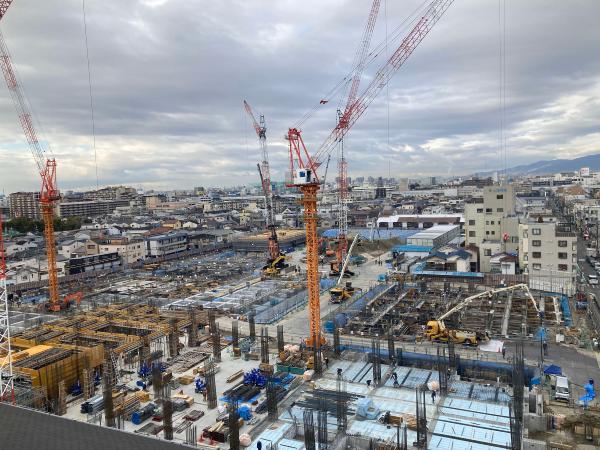

令和4年(2022年)1月末 進捗状況(敷地北東からの撮影)
令和4年(2022年)1月は躯体工事を行いました。
令和4年(2022年)2月は引き続き躯体工事を行います。
令和3年(2021年) 工事進捗状況

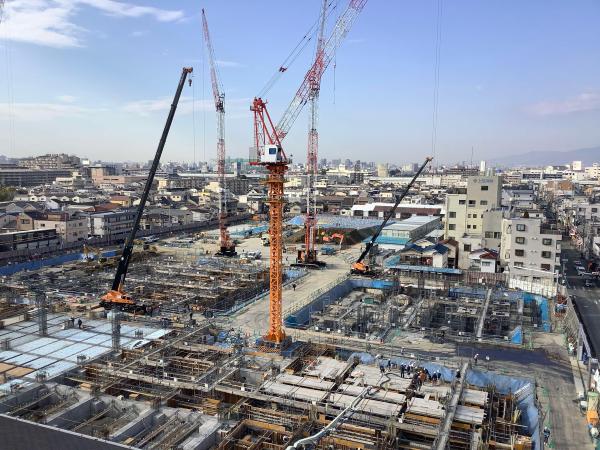

令和3年(2021年)12月末 進捗状況(敷地北東からの撮影)
令和3年(2021年)12月は躯体工事を行いました。
令和4年(2022年)1月は引き続き躯体工事を行います。

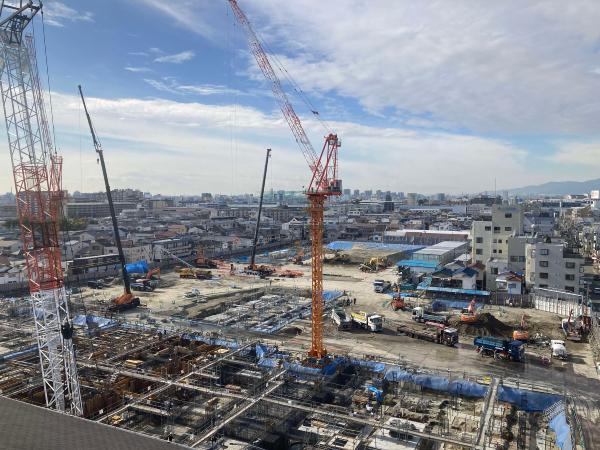

令和3年(2021年)11月末 進捗状況(敷地北東からの撮影)
令和3年(2021年)11月は基礎工事を行いました。
令和3年(2021年)12月は躯体工事を行います。

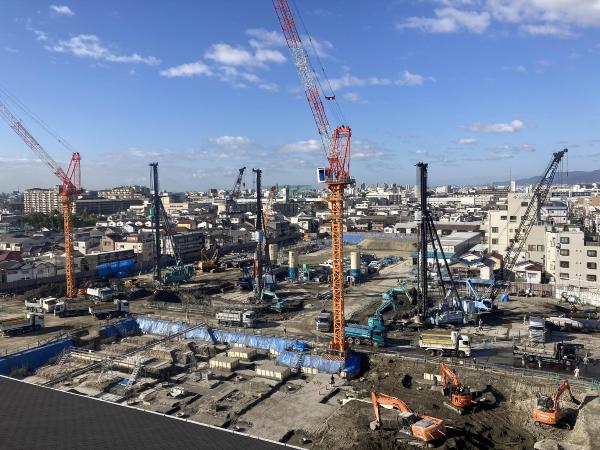

令和3年(2021年)10月末 進捗状況(敷地北東からの撮影)
令和3年(2021年)10月は地業工事、基礎工事を行いました。
令和3年(2021年)11月は基礎工事を行います。
令和3年(2021年)9月末 進捗状況(敷地北東からの撮影)

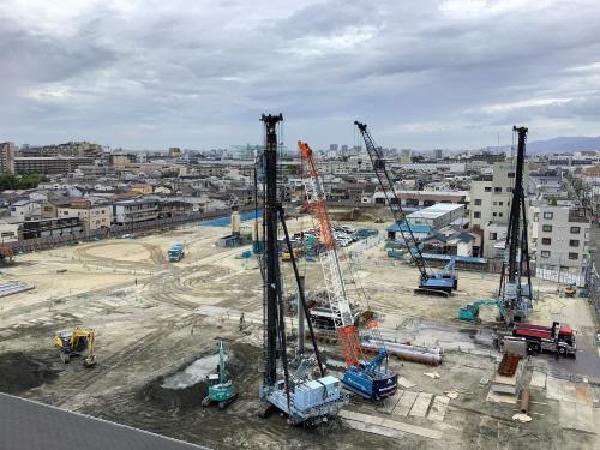

令和3年(2021年)9月は地業工事を行いました。
令和3年(2021年)10月は地業工事、基礎工事を行います。
令和3年(2021年)8月末 進捗状況(敷地北東からの撮影)
令和3年(2021年)8月は地業工事を行いました。
令和3年(2021年)9月は引き続き地業工事を行います。

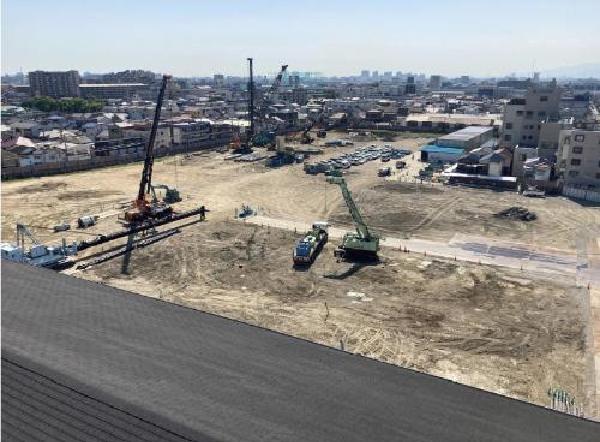

令和3年(2021年)7月末 進捗状況(敷地北東からの撮影)
令和3年(2021年)7月は仮設工事を行いました。
令和3年(2021年)8月は地業工事を行います。
令和3年(2021年)6月末 進捗状況(敷地南東からの撮影)
令和3年(2021年)6月は作業はありません。新築工事着手前です。
令和3年(2021年)7月は仮設工事を行います。
令和3年(2021年)5月末 進捗状況(敷地南東からの撮影)
令和3年(2021年)5月は作業はありません。
令和3年(2021年)6月は作業はありません。
令和3年(2021年)4月末 進捗状況(敷地南東からの撮影)

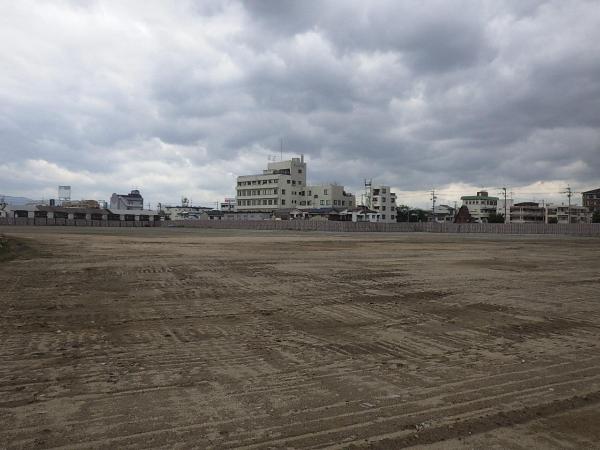

令和3年(2021年)4月は地業工事を行いました。解体工事完了です。
令和3年(2021年)5月は作業はありません。
令和3年(2021年)3月末 進捗状況(敷地南東からの撮影)

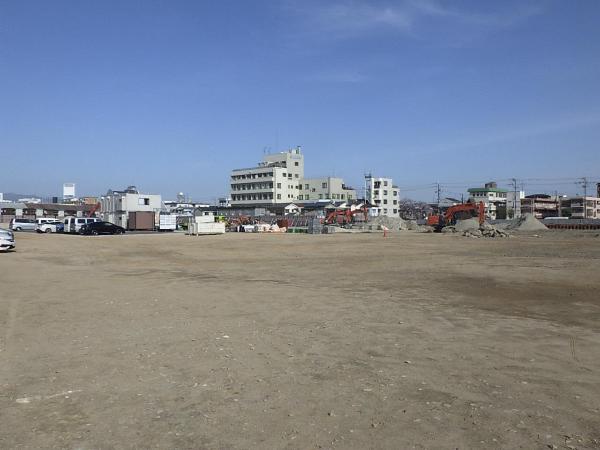

令和3年(2021年)3月は地業工事を行いました。
令和3年(2021年)4月は引き続き地業工事を行います。

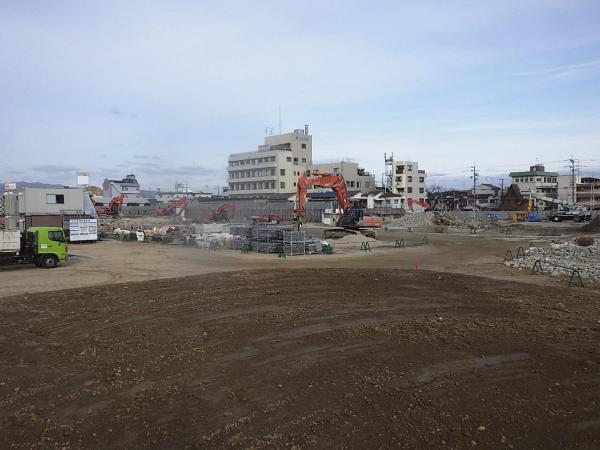

令和3年(2021年)2月末 進捗状況(敷地南東からの撮影)
令和3年(2021年)2月は解体工事を行いました。
令和3年(2021年)3月は地業工事を行います。

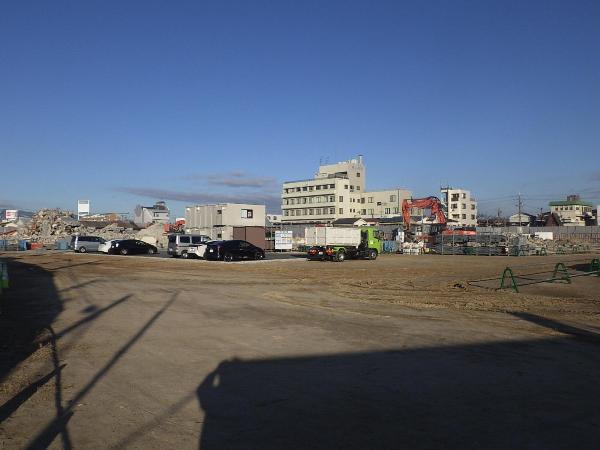

令和3年(2021年)1月末 進捗状況(敷地南東からの撮影)
令和3年(2021年)1月は解体工事を行いました。
令和3年(2021年)2月は引き続き解体工事を行います。
令和2年(2020年) 工事進捗状況

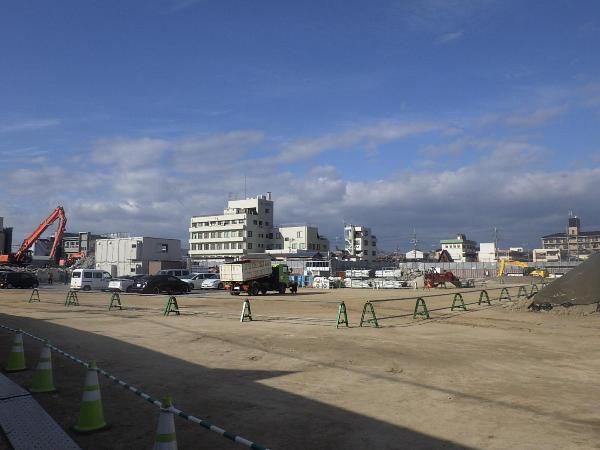

令和2年(2020年)12月末 進捗状況(敷地南東からの撮影)
令和2年(2020年)12月は解体工事を行いました。
令和3年(2021年)1月は引き続き解体工事を行います。

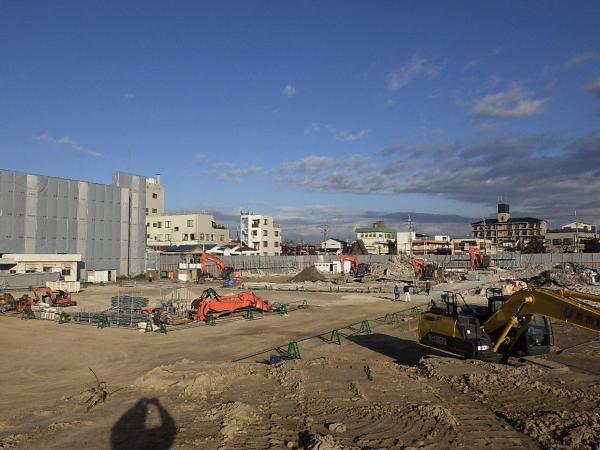

令和2年(2020年)11月末 進捗状況(敷地南東からの撮影)
令和2年(2020年)11月は解体工事を行いました。
令和2年(2020年)12月は引き続き解体工事を行います。
令和2年(2020年)10月末 進捗状況(敷地南東からの撮影)

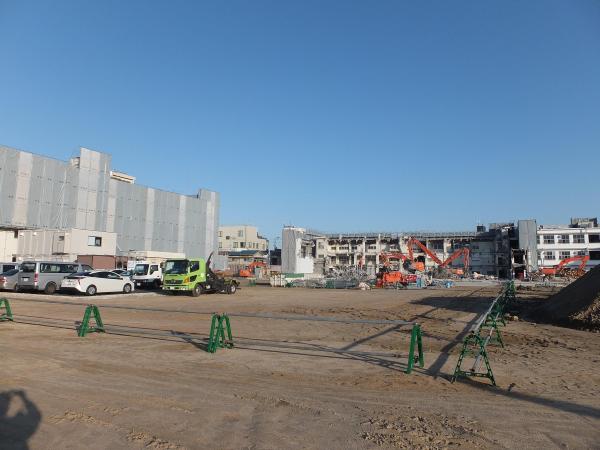

令和2年(2020年)10月は解体工事を行いました。
令和2年(2020年)11月は引き続き解体工事を行います。

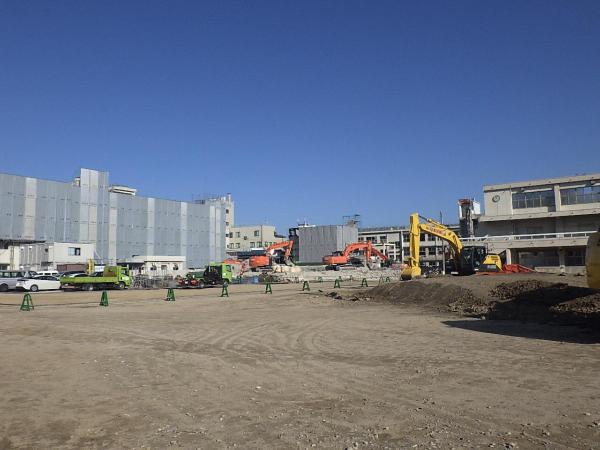

令和2年(2020年)9月末 進捗状況(敷地南東からの撮影)
令和2年(2020年)9月は解体工事を行いました。
令和2年(2020年)10月は引き続き解体工事を行います。
令和2年(2020年)8月末 進捗状況(敷地南東からの撮影)

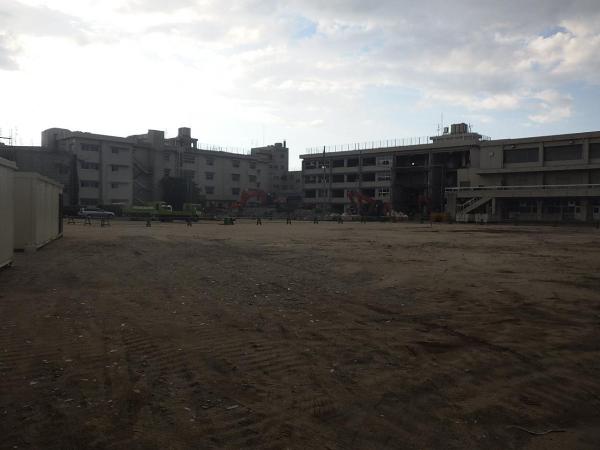

令和2年(2020年)8月は解体工事を行いました。
令和2年(2020年)9月は引き続き解体工事を行います。
(敷地南東からの撮影)
令和2年(2020年)7月末 進捗状況(敷地南からの撮影)
令和2年(2020年)7月は解体工事を行いました。
令和2年(2020年)8月は引き続き解体工事を行います。
令和2年(2020年)6月末 進捗状況(敷地北東からの撮影)
令和2年(2020年)6月は解体工事着手前です。
令和2年(2020年)7月は解体工事を行います。
施工場所
豊中市庄内幸町4丁目29番1号、2号
南側から見た庄内さくら学園の外観イメージ(※完成時に変更が生じる場合があります。)
お問合せ
財務部 施設課
〒561-8501 豊中市中桜塚3丁目1番1号 豊中市役所第二庁舎5階
電話:06-6858-2409
ファクス:06-4865-6157
